結構設計師的成本控制技巧
設計師在設計過程中面臨著成本控制的挑戰,有效的成本管理不僅能夠確保項目的經濟可行性,還能提升設計的質量和效率,以下是一些關鍵的成本控制技巧:,1. 預算規劃:在項目開始之前,詳細制定預算并預留一定比例的應急資金,以應對不可預見的成本增加。,2. 材料選擇:選擇性價比高的材料和構件,考慮其性能、耐用性和可維護性,以減少長期維護成本。,3. 設計優化:通過創新的設計方法來減少材料的使用量和施工的難度,從而降低材料成本。,4. 施工策略:采用高效的施工技術和方法,如預制構件、模塊化建造等,以縮短工期并減少現場作業。,5. 合同管理:與供應商建立良好的合作關系,談判合理的價格和付款條件,同時確保合同條款明確,避免不必要的糾紛。,6. 持續改進:定期評估項目的成本效益,收集反饋信息,對設計方案進行迭代優化,以提高資源利用效率。,7. 風險管理:識別潛在的成本風險,并制定相應的預防措施和應對策略,以減少意外支出。,通過這些成本控制技巧,結構設計師可以有效地管理
結構設計師的成本控制技巧
結構設計成本控制是設計階段控制建筑成本的重要指標與內容。以下是結構設計師在設計階段進行成本控制的一些技巧和方法:
成立專門的管理小組
為了達到結構施工圖設計成本控制的效果,保證結構施工圖設計過程中的信息暢通,設計部、工程管理部、成本管理部共同成立結構施工圖設計管理小組,負責結構施工圖設計管理工作,并明確小組成員的職責及溝通方式。
實行設計招標
選擇結構設計經驗豐富的設計單位,要求參加投標的設計單位針對公司提供的施工圖設計資料分別提出如單位面積鋼筋和混凝土含量等結構經濟指標承諾。
簽訂補充協議
依據中標單位的承諾,與中標單位簽定結構設計補充協議,重點明確以下要求:將《結構專業經濟技術表》中的結構設計指標的承諾作為協議附件,要求設計成果必須滿足承諾;將結構方案作為重點控制環節,梁板柱的布置和尺寸必須經萬科認可;對于復雜的地質情況,必須與萬科共同進行經濟性研討,并經萬科認可;萬科對于設計中的階段性成果及計算依據有檢查并要求修改的權利;如果設計院未按協議約定執行時,萬科有權采取的具體處罰措施;如成果高于要求,萬科將給予的具體獎勵。

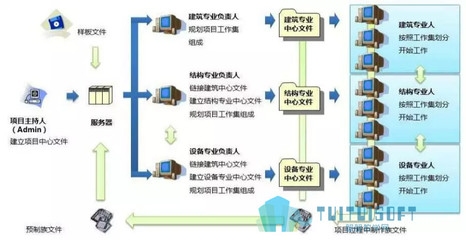

組織專門的設計工作組
設計單位應就本項目組織專門的設計工作組,指定雙方認可的設計總負責人,并在合同簽訂前提供經雙方確認的工作組成員名單及聯系方式清單。未經萬科認可,設計方不得在設計過程中任意變更設總及各專業負責人。如出現某專業設計不符萬科的要求,甲方有權要求設計單位更換該專業負責人。
設計技術配合約定
保證項目建成效果能如實反映方案構思,在萬科提交正式實施建筑方案圖紙前,設計單位在方案圖提供起7日內對其進行實施可行性判斷及相應的處理辦法。含鋼量要求:設計單位需在取得方案修改圖起7日內組織所內結構方案招標,推薦最優化結構方案并完成《結構專業經濟技術表》提交萬科。施工圖設計中設計單位應確保含鋼量達到雙方確認之要求,待實施后萬科將檢驗其含鋼量要求,如其達到論證結果要求,萬科將給予設計單位現金獎勵,否則無獎勵,且萬科將按增加的含鋼量之對應成本的10%數額扣除設計費。
施工現場服務及設計變更約定
施工期間雙方應保持密切聯系,萬科應積極提供現場施工配合服務。各專業負責人應在現場配合要求提出后當日內到達現場,如本人不能到場須委派相關專業人員。施工配合費按月分?jǐn)傊琳麄€(gè)施工配合過程,按月結算并發放。施工期間所有設計變更單均由萬科發送。如因設計單位單方發送變更單而造成的后果由設計單位承擔。
以上就是結構設計師在設計階段進行成本控制的一些技巧和方法。需要注意的是,這些方法并不是孤立的,它們之間存在著相互依賴和相互促進的關系。例如,成立專門的管理小組可以提高信息流通效率,從而更好地執行設計招標和簽訂補充協議。同樣,設計技術配合約定也需要施工現場服務及設計變更約定的支持才能得以順利實施。因此,在實際操作中,結構設計師應該綜合考慮這些方法,根據項目的具體情況靈活運用。
